30坪100萬裝潢預算如何分配?
根據PRO360的裝潢資料統計,舊屋裝修預算約為$6萬~$8萬元/坪,換算為30坪的戶型,則為$180萬~$240萬元左右,因此想花100萬就一次搞定舊屋的裝潢並不容易。但如果真的沒辦法再拿出更多預算,PRO360建議您比起去找設計公司,不如找有經驗的統包工程行,如此將能為您省下丈量費、提案費等約$9萬~$12萬元的設計費支出,接著,可以再將工程項目分為一定得做的基礎工程項目、需要優先處理的裝潢工程項目,以及不做也不影響的的美化項目,並依序進行處理。

以下我們將與您分享在預算只有100萬的情況下,如何分配需要施作的工程項目。
30坪100萬裝潢預算表 | |
---|---|
工程 | 費用 |
拆除工程費用 | 7萬~12萬元 |
水電工程費用 | 12萬~15萬元 |
衛浴裝潢費用 | 8萬~15萬元/坪,做兩間抓12萬元左右 |
廚房裝潢費用 | 8萬~12萬元 |
地板費用 | 採用塑膠地板,約9萬~12萬元 |
鋁門窗安裝費用 | 10萬~20萬元 |
全室油漆費用 | 水泥漆30坪,約7萬~10萬元 |
隔間牆費用 | 先抓50坪的隔間,報價約5萬~8萬元 |
總計 | 80萬~110萬元 |
一定要做的基礎工程
基礎工程指的是拆除工程、水電工程、泥作工程等項目,如果是新成屋裝潢的話,這些項目大可略去不動,但如果是要做舊屋翻修,基礎工程的好壞對於未來20~30年的居住品質會有很大的影響。因此即便預算有限,仍建議您盡量將基礎工程做到最好,才能保障您未來生活的舒適度。
拆除工程與格局更動
根據PRO360的資料統計,30坪房屋室內拆除的費用約為7萬~12萬元,約占去100萬的7~12%。這是一筆不小的費用,由於老屋常會有水電管線老化,格局動線不良、採光通風不佳的問題,都需要透過拆除工程,將原有的空間淨空,才能方便水電師傅進場重新佈線埋管、泥作與隔間牆師傅施作為您打造新的格局。

▲小坪數採開放式設計,讓室內空間寬敞,動線不卡卡。
水電管線配置
正常來說,30坪房屋水電工程的收費約為$27萬~$36萬,但如果不做管線移位(重新調整管線位置),並減少專用迴路的配置,僅做重拉水電管線的話,有機會將報價壓到$12萬~$15萬元/坪,約為整體預算12~15%。雖然如此,但建議您在能力所及的範圍內,盡量不要減少水電管線的支出,因為水電管線完工後泥作師傅會進行填縫埋管,如果日後需要重新維修,需要再次開孔打洞,且重新維修後,也要再次找泥作師傅來將洞口補上,反而會多出額外的花費。
泥作工程項目
泥作工程項目繁多,包括貼磁磚、鋪地板、砌隔間牆、浴室防水工程、門窗填縫與管溝水泥修補等,整體來說,費用會落在$8萬~$36萬元。
泥作工程有很多必要項目,想要節省這筆支出,建議您可以透過減少隔間牆做開放式設計或改鋪塑膠地板。舉例來說,一面磚牆的報價為$6,000~$8,000元/坪,鋪磁磚地板的費用則為$2,500~$4,500元/坪(不含磁磚費用),如果取消或適度減少這兩個項目,就能將泥作項目的支出壓低,節省支出。
優先考慮的裝潢項目
在處理完基礎工程後,接著就要考慮哪些裝潢工程要優先施作。PRO360建議您,可以從「如果現在不做,日後補做方不方便」的角度來思考是否要優先處理。例如鋪地板就建議您要優先處理,原因在於鋪地板時地面上不能擺放任何家具,並且如果是需要動用到泥作的磁磚地板,還會需要等待2~3天讓地板乾燥,這段時間家具都不能入場,如果不在裝潢時一起處理的話,將會造成日後許多麻煩,因此建議您優先處理。
以下為PRO360整理平台上多位專業裝潢師傅的意見後,總結出的4項需要優先做的工程項目,請您參考。
廚房、衛浴裝潢
廚房與衛浴間需要同時牽水管與電線,是施工時相對困難且對日常生活影響較大的區域,因此建議要優先處理。但如果只能選擇其中一種的話,會推薦您先處理衛浴間,原因在於安裝好廚房廚具只需要乾式工法就能搞定,但浴室的地板、牆壁、防水塗層,都需要採用濕式工法,不僅工程難度較高,工期也較長,並且因為會用到水,現場容易一團混亂,所以在處理基礎工程時一次把衛浴間搞定,會是較好的作法。

▲浴室施工複雜,需要佈水電管線、搭建隔間與塗防水層,因此建議優先處理。
油漆工程
油漆是膠狀偏液態的塗料,在施作時難免會有灑出、滴落,以致於有弄髒家具的情況,此外,油漆工程完成後,空氣中的甲醛味想要完全散去,也會需要1~2個月的時間,這段時間不建議您在室內久待。因此會建議您將油漆工程列為優先處理的工程項目,才不會造成您日後生活起居的不便。

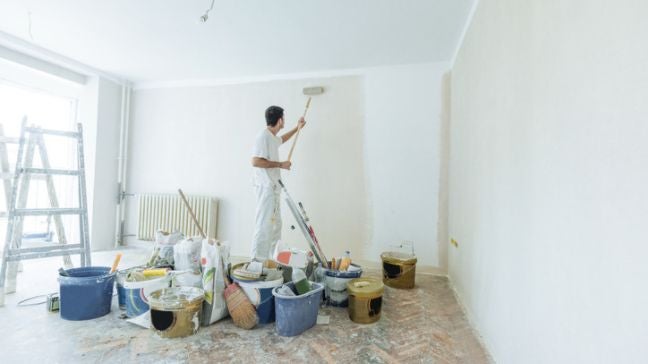

▲專業的油漆工程工具很多,並且容易弄髒環境,因此建議在家具進駐之前進行。
鋪地板工程
無論是磁磚地板、木地板還是塑膠地板,在鋪設時地面都要保持淨空,不能有任何家具。因此,如果您想要日後再鋪地板,就會需要將原本的家具搬離室內,鋪地板師傅才能順利施工。此外,如果您鋪的地板是採用水泥砂漿當黏著劑的磁磚、大理石地板,您除了搬動家具之外,還需要等待1~3天讓地板地板內的水氣散出,這會讓您增加很多麻煩,因此如果還有預算的話,也會建議您優先處理。

▲鋪地板時地面建議淨空,如果是磁磚地板,還需等待2~3天讓水泥砂漿中的水氣散出。
鋁門窗安裝
鋁門窗工程是否需要優先做要看原本窗體與窗框的狀況而定。
如果鋁門窗有漏風、滲水的狀況,表示窗框的填充層已有老化現象,這時候就建議您採用會將整面窗戶及填充層都打掉的濕式工法,但這種工法因為要動用到泥作,工期會較長,施工環境也會較為髒亂,因此建議您在裝潢工程時一起處理。
但如果您的窗戶沒有滲水、漏風,牆面也無明顯裂痕的話,就可以考慮採用不用動到泥作的乾式工法,且因為工期快,對環境的影響也小,因此可以考慮等未來預算充足時再做。

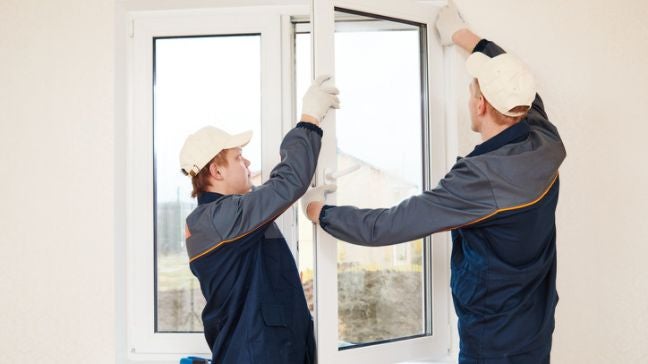

▲濕式工法需要將窗戶完全拆除,並會動到周邊的泥作填充層,因此建議在裝潢過程中一起處理。
還有預算再考慮的裝潢項目
天花板、系統櫃,或是電視牆、裝飾牆等項目,在預算有限的情況下,是可以省略不做的項目,取消或減少這些項目的施作,將能有效節省您的室內設計預算支出,讓您在規劃預算時更有餘裕。
天花板不一定要做
天花板的功能是遮擋、保護重要的水電管線,同時讓室內格局變得方正美觀。但想要保護水電管線的話,其實可以透過塗專門的防鏽漆,或是部分包樑的方式處理。並且,隨著工業風、極簡風的興起,也越來越多人選擇不做天花板,讓管線自然裸露。
但需要注意的是,如果不做天花板,就會比較容易聽到水管中的水流聲,或是樓上住戶踩踏地板的聲音,因此建議您要做好通盤考慮後,再決定要不要做天花板。

▲開放式天花板設計,讓管線自然裸露,呈現粗獷不羈的美感。
系統櫃等有預算後再做
系統櫃的報價為$2,500~$6,000元/尺,雖然價格比木作櫃便宜,但在預算只有$100萬的情況下,仍是一筆不小的花費,由於系統櫃組裝快速,即便入住後也可以安裝,因此建議您可以先減少系統櫃的數量,或是直接取消,改採家具行的現成家具,等日後狀況較寬裕時,再訂製適合的系統櫃。

▲預算有限時,可以先採用現成的家具做擺設,一樣有不錯的效果。
電視牆、裝飾牆不要做
電視牆、裝飾牆僅有觀賞功能,無實際用途,對於居家裝潢來說都不是必要的項目,因此在預算只有$100萬元的情況下,會建議您直接省去不做,改買現成的家具替代。

▲電視牆雖然美觀,但並沒有很高的實用性,在預算有限的情況下,建議不要做。
室內裝潢請透過PRO360找專業的裝潢師傅
總結來說,無論是新成屋還是15年以上的舊屋,想用100萬元就把設計費與施工費都搞定是真的不容易。不只要預先做好規劃,還要聯絡各個統包工程行、室內裝潢師傅進行比價,才有機會實現。如果您對室內裝潢沒有概念,還是建議您直接到PRO360的室內裝潢頁面提出需求,讓專業的師傅與您接洽;或者您也可以透過室內裝潢專家頁面,篩選出適合您的裝潢公司為您服務。這能節省您大量寶貴的時間,更快的完成心目中理想的家園藍圖。
